En résumé :
- Le jour de la réception, ne cédez jamais au chantage aux clés : refuser de vous les remettre si vous ne payez pas les 5% est illégal.
- Si vous n’êtes pas assisté par un professionnel, la loi vous accorde un délai de 8 jours supplémentaires après la réception pour signaler des défauts par lettre recommandée.
- En cas de désaccord majeur, votre arme la plus puissante est la consignation des 5% restants auprès d’un organisme neutre (Caisse des Dépôts ou commissaire de justice).
- Payer le solde avant la levée complète de toutes les réserves vous fait perdre votre principal moyen de pression pour obtenir les corrections.
Le grand jour est arrivé. Après des mois de chantier, de décisions et d’attente, vous vous apprêtez à recevoir les clés de votre maison. C’est un moment de soulagement, mais aussi une source de stress intense. Face au constructeur, qui connaît le processus sur le bout des doigts, vous, le maître d’ouvrage, pouvez vous sentir démuni. On vous a certainement conseillé de « bien tout vérifier », mais que signifie réellement cette injonction vague lorsque la pression monte et que le chèque des 5% est au centre de toutes les attentions ? La tentation est grande de signer rapidement pour mettre fin à l’épreuve, en espérant que les petits défauts seront réglés plus tard.
Cependant, cette approche est la plus risquée. La réception de chantier n’est pas une simple formalité administrative ou un contrôle technique. C’est un rapport de force juridique et stratégique où chaque mot inscrit sur le procès-verbal, chaque silence et chaque action de votre part détermine l’issue du paiement du solde et la rapidité de correction des malfaçons. Trop de maîtres d’ouvrage l’ignorent : la loi française offre des outils puissants pour vous protéger, mais ce ne sont pas des protections passives. Ce sont des leviers de négociation qui doivent être activés avec méthode et assurance.
Cet article n’est pas une simple liste de vos droits. C’est un guide stratégique conçu pour vous, maître d’ouvrage, afin de transformer la connaissance de la loi en une posture assertive. Nous allons vous montrer comment utiliser les délais légaux, les procédures de test et les mécanismes de consignation non pas comme des boucliers, mais comme des outils pour mener la discussion, défendre vos intérêts et vous assurer que la maison de vos rêves est livrée sans compromis, avant de verser le dernier euro.
Pour vous guider à travers cette étape décisive, nous avons structuré cet article pour répondre point par point aux situations les plus critiques que vous rencontrerez. Découvrez comment transformer le stress de la réception en une procédure maîtrisée.
Sommaire : Gérer la réception de votre chantier et le solde des 5%
- Pourquoi avez-vous 8 jours supplémentaires pour émettre des réserves si vous n’êtes pas assisté d’un pro ?
- Comment vérifier le bon fonctionnement du chauffage en plein été lors de la réception ?
- Règle de 2 mètres : comment prouver que votre carrelage n’est pas plat selon le DTU ?
- L’erreur de donner le chèque des 5% sous la menace de ne pas avoir les clés (c’est illégal)
- Quand consigner les 5% à la Caisse des Dépôts en cas de désaccord majeur ?
- L’erreur de payer le solde avant la levée des réserves par peur de ne pas avoir les clés
- Comment activer la garantie de parfait achèvement pour les petits défauts de la première année ?
- Comment imposer vos choix à l’architecte sans braquer toute l’équipe de maîtrise d’œuvre ?
Pourquoi avez-vous 8 jours supplémentaires pour émettre des réserves si vous n’êtes pas assisté d’un pro ?
Le jour de la réception, la pression et le manque d’expertise peuvent vous faire manquer des défauts évidents. La loi française a prévu cette situation pour protéger le maître d’ouvrage, considéré comme un non-professionnel face au constructeur. Si vous vous présentez seul à la réception, sans l’assistance d’un architecte, d’un expert ou de tout autre professionnel du bâtiment, vous bénéficiez d’un filet de sécurité essentiel. Ce mécanisme vise à rééquilibrer le rapport de force en vous donnant le temps de la réflexion, loin de l’influence du constructeur pressé de clore le dossier.
Concrètement, la loi vous accorde un délai supplémentaire de huit jours calendaires à compter de la remise des clés pour signaler, par lettre recommandée avec accusé de réception, toute réserve que vous n’auriez pas notée sur le procès-verbal initial. C’est une protection fondamentale, confirmée par le Code de la construction et de l’habitation, qui stipule qu’un maître d’ouvrage non assisté bénéficie de 8 jours supplémentaires accordés par la loi française pour formuler des réserves. Ce droit transforme la nature même de la réception : ce n’est plus un examen unique et final, mais le début d’une période d’observation plus sereine.
Ce délai vous permet de revisiter chaque pièce, de tester les équipements à tête reposée et de déceler les anomalies qui échappent à un œil non averti dans la précipitation. Un interrupteur mal placé, une porte qui grince, une finition de peinture imparfaite… tous ces éléments peuvent être ajoutés à la liste des réserves. Pour que cette notification soit valide, elle doit être exhaustive, précise (localisation et nature du défaut) et envoyée dans le strict respect du délai et de la forme (lettre recommandée avec AR).
Ne considérez pas ce délai comme une simple option, mais comme une partie intégrante de votre stratégie de réception. Il vous donne le pouvoir de compléter votre diagnostic initial et de vous assurer que le constructeur est légalement tenu de corriger tous les défauts constatés.
Comment vérifier le bon fonctionnement du chauffage en plein été lors de la réception ?
Recevoir sa maison en juillet est un bonheur, mais cela pose un défi majeur : comment s’assurer que le système de chauffage, qu’il s’agisse de radiateurs ou d’un plancher chauffant, fonctionne correctement ? Attendre l’hiver pour le découvrir serait une grave erreur, car le constructeur pourrait être beaucoup moins réactif une fois le solde de 5% encaissé. Il est donc impératif de réaliser des tests, même si les conditions ne semblent pas s’y prêter.
La méthode consiste à « forcer » le système. Demandez au constructeur de mettre le chauffage en marche en poussant le thermostat au maximum. Même par temps chaud, un système fonctionnel doit produire une chaleur perceptible. Pour objectiver la constatation, l’utilisation d’un thermomètre infrarouge est idéale. Il permet de mesurer la montée en température de chaque radiateur ou de détecter des zones froides sur un plancher chauffant, preuve d’un possible problème de circulation.

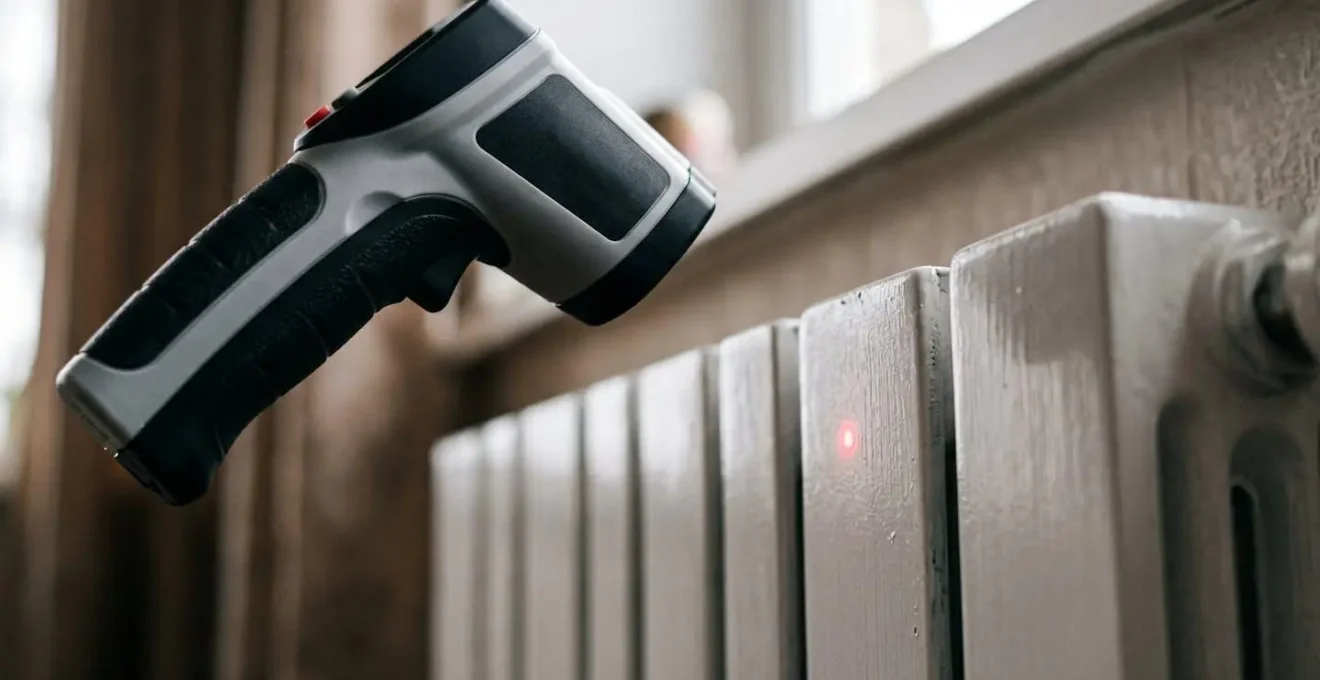

Comme le montre cette image, un simple outil peut transformer une impression subjective (« ça a l’air de chauffer ») en une preuve mesurable. Si un radiateur reste froid ou si une zone du sol ne chauffe pas, vous avez une base solide pour émettre une réserve. Voici une checklist pratique pour ce test :
- Faire monter le thermostat à sa valeur maximale et patienter environ 15 minutes.
- Pour les radiateurs : passer la main ou utiliser un thermomètre sur chacun d’eux pour vérifier une montée en température homogène.
- Pour un plancher chauffant : identifier d’éventuelles zones froides qui indiqueraient un défaut dans le circuit.
- Si vous avez une pompe à chaleur réversible, n’oubliez pas de tester également le mode climatisation.
- Si le constructeur refuse ou que le test est jugé non concluant, la meilleure stratégie est d’inscrire sur le PV une réserve spécifique pour « test de fonctionnement du chauffage en saison froide ».
Sachez que même si un test est impossible, vous n’êtes pas démuni. La garantie de parfait achèvement vous couvre pendant un an après la réception pour tout dysfonctionnement, y compris sur les équipements qui n’ont pas pu être testés le jour J.
En adoptant cette démarche proactive, vous anticipez les problèmes et vous vous assurez que votre confort hivernal est garanti, sans avoir à batailler des mois plus tard.
Règle de 2 mètres : comment prouver que votre carrelage n’est pas plat selon le DTU ?
Un sol qui n’est pas parfaitement plat n’est pas seulement un désagrément esthétique. C’est une malfaçon qui peut entraîner des problèmes à long terme : meubles instables, usure prématurée du revêtement, voire difficultés à poser des plinthes correctement. Se plaindre d’un « carrelage pas droit » est subjectif. Pour le transformer en une réserve incontestable, il faut s’appuyer sur des normes techniques précises : les Documents Techniques Unifiés (DTU).
Pour la pose de carrelage, c’est le DTU 52.2 qui fait foi. Il définit des tolérances de planéité claires. L’outil de référence pour cette mesure est la règle de maçon de 2 mètres. La norme est simple : une fois la règle posée sur le sol, l’écart (la « flèche ») entre le dessous de la règle et le carrelage ne doit nulle part excéder une certaine valeur. Pour un revêtement de sol fini, la norme DTU 52.2 fixe une tolérance de planéité du revêtement fini correspondant à une flèche maximale de 3 mm mesurée sous la règle de 2 m.
Comment procéder le jour de la réception ? Venez équipé de votre règle de 2 mètres et d’un jeu de cales d’épaisseur (ou même une simple carte de crédit dont vous connaissez l’épaisseur). Posez la règle à différents endroits et dans différentes orientations sur le sol, en particulier au niveau des jonctions entre carreaux. Si vous parvenez à glisser une cale de 3 mm ou plus sous la règle, vous tenez une non-conformité avérée. Pour documenter la preuve, il est essentiel de :
- Prendre une photo globale montrant l’emplacement de la règle dans la pièce.
- Prendre une photo en gros plan montrant la cale (ou l’objet de mesure) glissée sous la règle.
- Noter précisément sur le PV de réception : « Défaut de planéité du carrelage dans [pièce concernée], non conforme au DTU 52.2. Écart de [X] mm constaté sous la règle de 2m à [emplacement précis] ».
Cette méthode, décrite dans de nombreux guides techniques, transforme votre réclamation. Vous ne dites plus « je trouve que le sol est bosselé », mais « je constate un écart de 4 mm non conforme au DTU ». Face à un fait technique et documenté, le constructeur ne peut que s’incliner et accepter la réserve.
En utilisant les propres règles de l’art du secteur de la construction, vous passez du statut de client mécontent à celui de maître d’ouvrage rigoureux et informé.
L’erreur de donner le chèque des 5% sous la menace de ne pas avoir les clés (c’est illégal)
C’est sans doute le moment le plus tendu de la réception. Le constructeur, après avoir parcouru la maison avec vous, tend le stylo pour la signature du PV et attend le chèque du solde. Face à vos hésitations ou à l’émission de réserves, la menace tombe, parfois subtilement, parfois non : « Pas de chèque, pas de clés ». Cette pratique, malheureusement courante, est une forme de chantage pur et simple, et elle est totalement illégale.
Trop de propriétaires, épuisés par le chantier et rêvant de s’installer, cèdent à cette pression. C’est la pire erreur à commettre. Une fois que vous avez payé l’intégralité du prix, vous perdez votre principal levier de négociation pour que les réserves soient levées rapidement. La loi est pourtant très claire à ce sujet et vous protège. Que vous émettiez des réserves ou non, le paiement du solde et la remise des clés sont deux choses distinctes.
Des publications spécialisées le rappellent constamment pour armer les particuliers. Comme le souligne un guide juridique reconnu :
Le constructeur ne peut refuser de vous remettre les clés, même si vous ne payez pas le solde du prix, dès lors que vous le consignez.
– M-Habitat.fr, Guide juridique de la réception de travaux
Face à cette menace, il ne faut ni s’énerver, ni céder. Il faut répondre avec calme et fermeté, en montrant que vous connaissez vos droits. Voici un script de défense simple à adapter :
- Rappeler la loi : « Je comprends votre position, mais vous savez comme moi que le Code de la construction et de l’habitation rend la subordination de la remise des clés au paiement intégral illégale. »
- Annoncer votre décision : « Conformément à mon droit, et au vu des réserves que nous avons constatées, j’ai décidé de consigner le solde de 5%. »
- Exiger les clés : « Je vous demande donc de me remettre les clés maintenant, comme la procédure le prévoit. »
- Préparer l’étape suivante : « En cas de refus persistant de votre part, je serai contraint de faire constater ce refus par un commissaire de justice (huissier) immédiatement. »
En refusant de céder, vous ne créez pas un conflit, vous faites simplement respecter la loi. C’est l’acte le plus important pour garantir que les finitions de votre maison seront à la hauteur de ce pour quoi vous avez payé.
Quand consigner les 5% à la Caisse des Dépôts en cas de désaccord majeur ?
La consignation est votre arme nucléaire. C’est la procédure qui vous permet de bloquer le paiement du solde de 5% de manière légale et sécurisée, tout en obtenant vos clés. Elle doit être utilisée lorsque les réserves émises sont importantes ou lorsque le constructeur refuse de les reconnaître. Consigner, ce n’est pas refuser de payer ; c’est placer l’argent sur un compte neutre jusqu’à ce que le constructeur ait rempli 100% de ses obligations.
La consignation peut se faire auprès d’un tiers convenu avec le constructeur (souvent un notaire ou un commissaire de justice) ou, en cas de désaccord sur ce point, unilatéralement auprès de la Caisse des Dépôts et Consignations (CDC). Cette dernière option est une démarche officielle, simple et souvent en ligne, qui officialise le litige. Elle démontre votre bonne foi (vous êtes prêt à payer) tout en protégeant vos intérêts. Selon la CDC elle-même, vous pouvez consigner 5 % du montant des acomptes tant que les travaux ne sont pas parfaitement achevés, une procédure qui sécurise le projet pour le particulier.
Mais quand un désaccord est-il « majeur » et justifie une telle démarche ? La décision n’est pas toujours évidente. Il ne s’agit pas de consigner pour une simple trace de peinture. La consignation est légitime pour des défauts qui ont un réel impact. Pour vous aider à évaluer la situation, voici une grille d’analyse inspirée des critères juridiques courants :
| Critère | Désaccord majeur (consignation justifiée) | Désaccord mineur (négociation à privilégier) |
|---|---|---|
| Impact fonctionnel | Une pièce ou un équipement est inutilisable (ex: fenêtre qui ne ferme pas, infiltration d’eau). | La gêne est purement esthétique (ex: rayure sur un carreau, éclat de peinture). |
| Coût estimé des reprises | Le coût pour corriger les défauts est manifestement élevé, potentiellement supérieur au solde de 5%. | Le coût des réparations est faible. |
| Position du constructeur | Il nie en bloc l’existence des défauts que vous pointez, refuse de les noter en réserve. | Il reconnaît les défauts mais demande un délai pour intervenir. |
Si vous vous reconnaissez dans la colonne « désaccord majeur », n’hésitez pas. La consignation n’est pas un acte de guerre, mais un acte de gestion prudente qui force le dialogue et garantit la finalisation des travaux dans les règles de l’art.
L’erreur de payer le solde avant la levée des réserves par peur de ne pas avoir les clés
Nous avons vu que le chantage aux clés est illégal, mais une autre forme de pression, plus insidieuse, existe : la promesse verbale. Le constructeur, face à une liste de réserves, peut vous dire : « Payez le solde maintenant, ne vous inquiétez pas, je reviens tout régler la semaine prochaine ». Céder à cette promesse est une erreur stratégique qui peut vous coûter cher en temps et en énergie.
Le solde de 5% n’est pas une simple formalité. C’est la garantie financière qui incite l’entreprise à revenir rapidement pour effectuer les finitions et corrections. Tant que cet argent n’est pas sur son compte, la levée de vos réserves est une priorité pour sa trésorerie. Une fois le paiement intégral effectué, votre dossier perd son caractère d’urgence. Vous passez du statut de « client à satisfaire pour être payé » à celui de « client à rappeler pour un service après-vente ».
Les forums de construction regorgent de témoignages amers de propriétaires qui illustrent cette situation. Un cas réel, souvent cité par les experts du bâtiment, est celui de propriétaires qui, ayant payé les 100% sur la base d’une simple promesse, se retrouvent à attendre des mois, voire plus, que l’artisan daigne revenir pour corriger des défauts mineurs mais agaçants. S’ils avaient consigné les 5%, les travaux auraient été achevés en quelques semaines tout au plus. Ce témoignage illustre parfaitement le pouvoir de ce levier financier.
Un cas réel illustre cette erreur : après paiement intégral, les propriétaires attendent souvent plusieurs mois pour que l’artisan revienne corriger les défauts mineurs, alors qu’en consignant les 5%, les travaux auraient été réalisés rapidement.
– Retour d’expérience de propriétaire
La règle d’or est donc immuable : jamais de paiement du solde tant que toutes les réserves ne sont pas formellement levées. La levée des réserves doit faire l’objet d’un document écrit, signé par les deux parties, qui constate que les travaux de reprise ont été effectués et sont conformes. Ce n’est qu’après la signature de ce document que le chèque peut être remis ou que la somme consignée peut être débloquée.
Faire preuve de patience et de fermeté à cette étape n’est pas de la méfiance, c’est simplement appliquer la procédure qui protège les deux parties et garantit une fin de chantier sereine.
Comment activer la garantie de parfait achèvement pour les petits défauts de la première année ?
La réception est terminée, les réserves (s’il y en avait) sont levées et vous êtes enfin chez vous. Mais la vigilance ne doit pas s’arrêter là. Pendant la première année qui suit la date de réception, vous êtes protégé par un dispositif légal extrêmement puissant : la Garantie de Parfait Achèvement (GPA). Cette garantie oblige l’entrepreneur à réparer tous les désordres signalés par le maître d’ouvrage, quelle que soit leur nature ou leur importance, à l’exception de ceux résultant de l’usure normale ou d’un mauvais usage.
Une porte qui se met à frotter, une fissure qui apparaît sur un enduit, une prise qui ne fonctionne plus… tous ces défauts qui se révèlent à l’usage entrent dans le champ de la GPA. Le délai pour la mobiliser est strict : selon les textes de loi, le délai légal pour mobiliser la GPA est d’un an à compter de la date de réception des travaux. Passé ce délai, il sera trop tard pour invoquer cette garantie spécifique (d’autres garanties, comme la biennale ou la décennale, prendront le relais pour des désordres plus importants).
Activer la GPA ne se fait pas par un simple appel téléphonique. Pour être efficace, la procédure doit être formalisée et suivre une chronologie précise pour ne laisser aucune place à l’ambiguïté et pour construire un dossier solide en cas de litige. C’est votre plan d’action pour la première année de vie dans votre nouvelle maison.
Votre plan d’action pour activer la Garantie de Parfait Achèvement (GPA)
- Découverte du défaut (J+1) : Dès que vous constatez un désordre, prenez immédiatement des photos claires et datées. Notez la nature exacte du problème et sa localisation.
- Premier signalement (J+7) : N’attendez pas. Envoyez une lettre recommandée avec accusé de réception (LRAR) à l’entreprise. Décrivez précisément le défaut et joignez les photos. Demandez une intervention.
- Mise en demeure (J+30) : Si vous n’avez pas de réponse ou de planification d’intervention dans un délai raisonnable (environ 3 semaines), envoyez une seconde LRAR de mise en demeure, en fixant un délai impératif pour les travaux (ex: 15 jours).
- Assurance Dommages-Ouvrage (J+45) : Si la mise en demeure reste sans effet, et si vous avez souscrit une assurance Dommages-Ouvrage (obligatoire en CCMI), déclarez le sinistre à votre assureur. Il prendra le relais pour faire exécuter les travaux.
- Action en justice (Avant J+365) : En dernier recours, si rien ne bouge, il faudra saisir la justice. Attention, l’action en justice sur le fondement de la GPA doit impérativement être engagée avant la fin du délai d’un an.
En étant méthodique, vous vous assurez que votre maison reste parfaite bien après la remise des clés.
À retenir
- Le droit pour vous : Si vous êtes seul le jour de la réception, la loi vous donne 8 jours de plus pour signaler des défauts par courrier recommandé. Utilisez ce temps.
- Votre levier financier : Le solde de 5% est votre principale force. Ne le payez qu’après la levée totale et écrite de toutes les réserves. Le chantage aux clés pour obtenir ce chèque est illégal.
- Votre arme légale : En cas de désaccord important, la consignation du solde auprès d’un organisme neutre est votre droit le plus strict. Elle force le constructeur à terminer le travail correctement.
Au-delà des réserves : comment affirmer votre rôle de décisionnaire final ?
Tout au long de votre projet de construction, de la conception des plans avec l’architecte jusqu’aux choix des matériaux, vous avez dû argumenter, négocier et parfois faire des compromis. Mais il y a un moment où votre voix n’est plus consultative, mais souveraine : la réception des travaux. C’est l’acte par lequel vous, et vous seul, en tant que maître d’ouvrage, acceptez l’ouvrage, avec ou sans réserves. Ni l’architecte ni le constructeur ne peuvent vous forcer à accepter un travail qui ne vous satisfait pas ou qui n’est pas conforme au contrat.
Cette posture de décisionnaire final est un droit fondamental. La Fédération Française du Bâtiment elle-même rappelle que, malgré le devoir de conseil du maître d’œuvre, le maître d’ouvrage reste le décisionnaire final. La phase de réception doit être « prononcée contradictoirement », ce qui signifie qu’elle est le fruit d’un dialogue et d’une constatation commune, mais la décision finale d’accepter ou non vous appartient. Vous êtes le client, le payeur, et celui qui vivra dans la maison. Votre appréciation est donc primordiale.
Affirmer ce rôle ne signifie pas être agressif ou chercher le conflit. Cela signifie aborder la réception avec assurance, armé des connaissances techniques et juridiques que nous avons détaillées. C’est refuser de signer un PV sous la pression, c’est utiliser une règle de 2 mètres pour objectiver un défaut, c’est connaître la procédure de consignation et c’est oser dire « non, ceci n’est pas acceptable et doit figurer en réserve ». Cette fermeté, basée sur des faits et sur la loi, est ce qui vous garantit le respect de vos interlocuteurs.
Armé de ces connaissances, abordez votre réception de chantier non plus comme une épreuve redoutée, mais comme l’aboutissement logique de votre projet : l’étape finale où vous validez, en tant que seul juge, la conformité de l’ouvrage à vos attentes et à votre contrat. C’est en endossant pleinement ce rôle que vous vous assurerez une remise des clés véritablement sereine.
